Ile czeka się na przyłącze prądu po zakupie działki? Operator sieci musi wydać warunki przyłączenia w ciągu 21 lub 30 dni, ale na samo wykonanie przyłącza można czekać znacznie dłużej - w niektórych przypadkach nawet kilkanaście miesięcy lub około 2 lat. To dwa różne etapy i dwa różne terminy. Zalecenie, aby złożyć wniosek odpowiednio wcześnie, ma więc sens, jeśli masz już tytuł prawny do działki i planujesz budowę. Sprawdziliśmy, co mówi ustawa i skąd biorą się opóźnienia.
Ile czeka się na przyłącze prądu do działki? Ustawa kontra praktyka
- Na wydanie warunków przyłączenia operator ma ustawowo 21 dni (typowy dom) lub 30 dni.
- Termin wykonania przyłącza ustala się w umowie o przyłączenie i w praktyce bywa znacznie dłuższy.
- Warunki przyłączenia są ważne 2 lata od doręczenia, więc wniosku nie warto składać „na zapas”.
- Czas oczekiwania zależy głównie od odległości działki od sieci i dostępnej mocy.
Ile ustawowo trwa wydanie warunków przyłączenia?
Terminy określa art. 7 Prawa energetycznego. Dla odbiorców zasilanych napięciem do 1 kV operator ma:
- 21 dni na wydanie warunków przy mocy do 40 kW i prądzie do 63 A, czyli dla typowego domu jednorodzinnego,
- 30 dni przy mocy przekraczającej 40 kW lub prądzie zabezpieczenia przedlicznikowego przekraczającym 63 A.
Terminy liczy się od złożenia kompletnego wniosku. Do ustawowego terminu nie wlicza się m.in. czasu na uzupełnienie wniosku oraz okresów opóźnień wynikających z winy wnioskodawcy lub z przyczyn niezależnych od przedsiębiorstwa energetycznego. Za niewydanie warunków w terminie grozi mu kara pieniężna, nie niższa niż 1500 zł za każdy dzień zwłoki, nakładana przez Prezesa Urzędu Regulacji Energetyki.
Jak wygląda sam wniosek, jakie dokumenty dołączyć i co zawierają pozostałe terminy, opisujemy w poradniku przyłącze elektroenergetyczne i jak złożyć wniosek.
Dlaczego na przyłącze prądu można czekać nawet 2 lata?
Proces ma trzy etapy: wydanie warunków przyłączenia, zawarcie umowy o przyłączenie i fizyczne wykonanie przyłącza. Ustawowy termin 21 lub 30 dni dotyczy tylko pierwszego z nich. Termin wykonania przyłącza ustala się w umowie, a kara dla operatora, o której mowa wyżej, odnosi się do spóźnionych warunków.
Dlatego rozbieżności są duże. Branżowe omówienia podają dla prądu zakres od kilku do nawet 18 miesięcy, głównie wtedy, gdy trzeba rozbudować sieć. Najczęściej wskazywane przyczyny dłuższego czasu to:
- brak wystarczających możliwości przyłączenia do istniejącej sieci i potrzeba jej rozbudowy,
- uzgodnienia w pasie drogowym, jeśli przyłącze prowadzi pod drogą,
- błędy lub braki we wniosku, które wydłużają liczenie terminów,
- duża odległość działki od istniejącej linii, co podnosi też koszty.
Przeczytaj także:
Kiedy złożyć wniosek o warunki przyłączenia?
W praktyce warto złożyć wniosek po uzyskaniu tytułu prawnego do nieruchomości. Prawo energetyczne wiąże możliwość zawarcia umowy o przyłączenie z posiadaniem tytułu prawnego do nieruchomości. Dlatego przed zakupem działki nie należy zakładać, że każdy operator przyjmie wniosek na podstawie samej umowy przedwstępnej.
Pośpiech ma też granicę. Warunki przyłączenia są ważne 2 lata od dnia doręczenia. Jeśli zakładasz, że ruszysz z budową za 3-4 lata, wcześniejszy wniosek nie da przewagi, bo warunki wygasną. Złóż go wtedy, gdy masz już plan domu. Zaplanuj w nim wymaganą moc, uwzględniając np. pompę ciepła czy ładowarkę do samochodu, bo późniejsza zmiana mocy oznacza dodatkowe formalności.
Co sprawdzić przed zakupem działki, żeby nie czekać latami?
Czas oczekiwania w dużej mierze wynika z lokalizacji. Zanim kupisz, sprawdź:
- czy działka jest uzbrojona i jak daleko biegnie najbliższa linia energetyczna,
- czy przez działkę nie przebiegają linie lub słupy, które ograniczą zabudowę,
- ustalenia MPZP dotyczące infrastruktury technicznej i planowanego zagospodarowania terenu,
- koszty uzbrojenia działki w porównaniu z ceną gruntu.
Pełną listę kontrolną znajdziesz w poradniku co sprawdzić przed zakupem działki.
Nie wiesz czegoś o działce, którą chcesz kupić? Zdiagnozuj działkę, zabezpiecz się przed błędną decyzją.

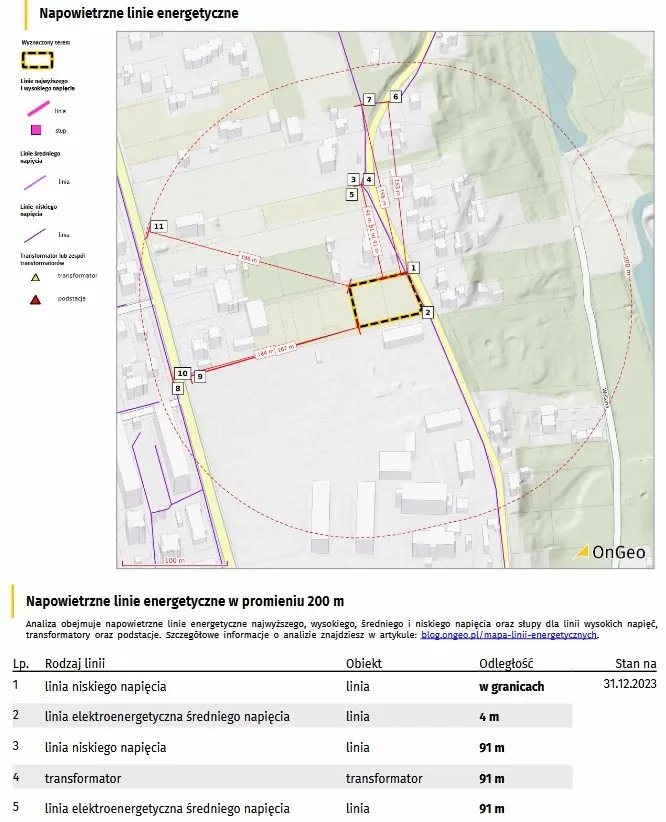

Raport o Terenie OnGeoe.pl w 5 minut pokazuje m.in. uzbrojenie terenu, przebieg linii energetycznych, ustalenia MPZP i zagrożenia. Dzięki temu możesz lepiej ocenić uwarunkowania działki przed zakupem.

FAQ: przyłącze prądu do działki
Ile ustawowo trwa wydanie warunków przyłączenia do sieci elektrycznej?
Dla typowego domu jednorodzinnego (do 1 kV, moc do 40 kW) operator ma 21 dni, a przy większej mocy 30 dni od złożenia kompletnego wniosku. Termin dotyczy wydania warunków, a nie wykonania przyłącza.
Czy mogę złożyć wniosek o przyłączenie prądu przed zakupem działki?
Nie, zazwyczaj nie można złożyć oficjalnego wniosku o przyłączenie prądu (wydanie warunków przyłączenia) przed zakupem działki, ponieważ zakłady energetyczne wymagają przedstawienia dokumentu potwierdzającego tytuł prawny do nieruchomości.
Jak długo ważne są warunki przyłączenia do sieci?
Wydane warunki przyłączenia są ważne przez 2 lata od dnia ich doręczenia wnioskodawcy. Nie składaj więc wniosku „na zapas”, jeśli nie zamierzasz zawrzeć umowy o przyłączenie w tym czasie.
Co się dzieje, gdy operator nie wyda warunków w terminie?
Za niewydanie warunków przyłączenia w ustawowym terminie operatorowi grozi kara pieniężna, nie niższa niż 1500 zł za każdy dzień zwłoki. Karę nakłada Prezes Urzędu Regulacji Energetyki.
Redaktorka w serwisie OnGeo.pl. Analityczka danych, specjalizująca się w tematyce nieruchomości i planowania przestrzennego.
Zdiagnozuj działkę.
Wyszukaj na mapie!
- Będą pieniądze na dodatkowe przyłączenia do sieci gazowej
- 6 elektrowni szczytowo-pompowych w Polsce
- Ceny prądu w 2020 r. – koszt energii elektrycznej
- Budżet Mój Prąd 5.0 już przekroczony
- Czwarta edycja programu Mój Prąd – masz jeszcze szansę na dotacje!
- Budowa domu 120 m² przekroczyła 800 000 zł. Winowajca to nie materiały to robocizna
- Ile czeka się na przyłącze prądu do działki? Ustawa kontra praktyka
- Śmietnik 3 m od granicy i 10 m od okien? Co naprawdę obowiązuje
- 5. edycja programu OnGeo Na Mapie Edukacji. Bezpłatne dane GIS dla uczelni i studentów
- Unieważnienie planu ogólnego - co pokazuje 79 rozstrzygnięć wojewodów
- Seniorzy mogą stracić majątek życia. Renta i handel danymi
- KOD ZNIŻKOWY 7% na zakup Raportu o Terenie OnGeo.pl
-
DARMOWA CHECK-LISTA:
Co sprawdzić przed zakupem działki?
70 PYTAŃ, na które musisz odpowiedzieć zanim kupisz działkę!
-
DARMOWA CHECK-LISTA:
Jakie informacje powinno zawierać idealne ogłoszenie sprzedaży działki?
