ile kosztuje uzbrojenie działki

Uzbrojenie działki pod dom jednorodzinny kosztuje w 2026 r. orientacyjnie od kilkunastu do kilkudziesięciu tysięcy złotych. Znaczną część kosztów mogą stanowić przyłącza wodociągowe i kanalizacyjne, szczególnie gdy wymagają długich wykopów, a koszt rośnie wraz z odległością od sieci. Od złożenia wniosku do podłączenia mediów mija zwykle od kilku tygodni do kilku miesięcy.

  • Orientacyjnie: prąd 3-10 tys. zł, woda i kanalizacja 6-20 tys. zł, gaz 4-8 tys. zł przy przyłączu do ok. 15 m.
  • Przedsiębiorstwo wodociągowo-kanalizacyjne nie może pobierać opłat za wydanie warunków przyłączenia, odbiór przyłącza ani włączenie go do sieci.
  • Przyłącza można wybudować bez pozwolenia na budowę, na podstawie planu sytuacyjnego albo w trybie zgłoszenia.

Co to jest uzbrojenie działki?

Uzbrojenie działki to dostęp do sieci infrastruktury technicznej: wodociągowej, kanalizacyjnej, elektroenergetycznej, gazowej, ciepłowniczej i telekomunikacyjnej. Ustawa o gospodarce nieruchomościami (art. 143 ust. 2) zalicza do budowy urządzeń infrastruktury technicznej także budowę drogi.

Trzeba odróżnić dwie rzeczy:

  • sieć - infrastruktura, do której można przyłączyć nieruchomość. Za jej budowę, rozbudowę i utrzymanie odpowiada właściwy podmiot, zależnie od rodzaju sieci, przepisów i przyjętych rozwiązań,
  • przyłącze - odcinek infrastruktury służący do połączenia nieruchomości lub budynku z właściwą siecią. Zakres przyłącza i podział obowiązków związanych z jego wykonaniem zależą od rodzaju medium oraz warunków przyłączenia.

Na działce bez kanalizacji ścieki można odprowadzać do szamba lub przydomowej oczyszczalni, a wodę czerpać ze studni, jeśli pozwalają na to MPZP i przepisy. Wymagane odległości tych urządzeń opisujemy w artykule Minimalna wielkość działki budowlanej.

Jak sprawdzić uzbrojenie działki?

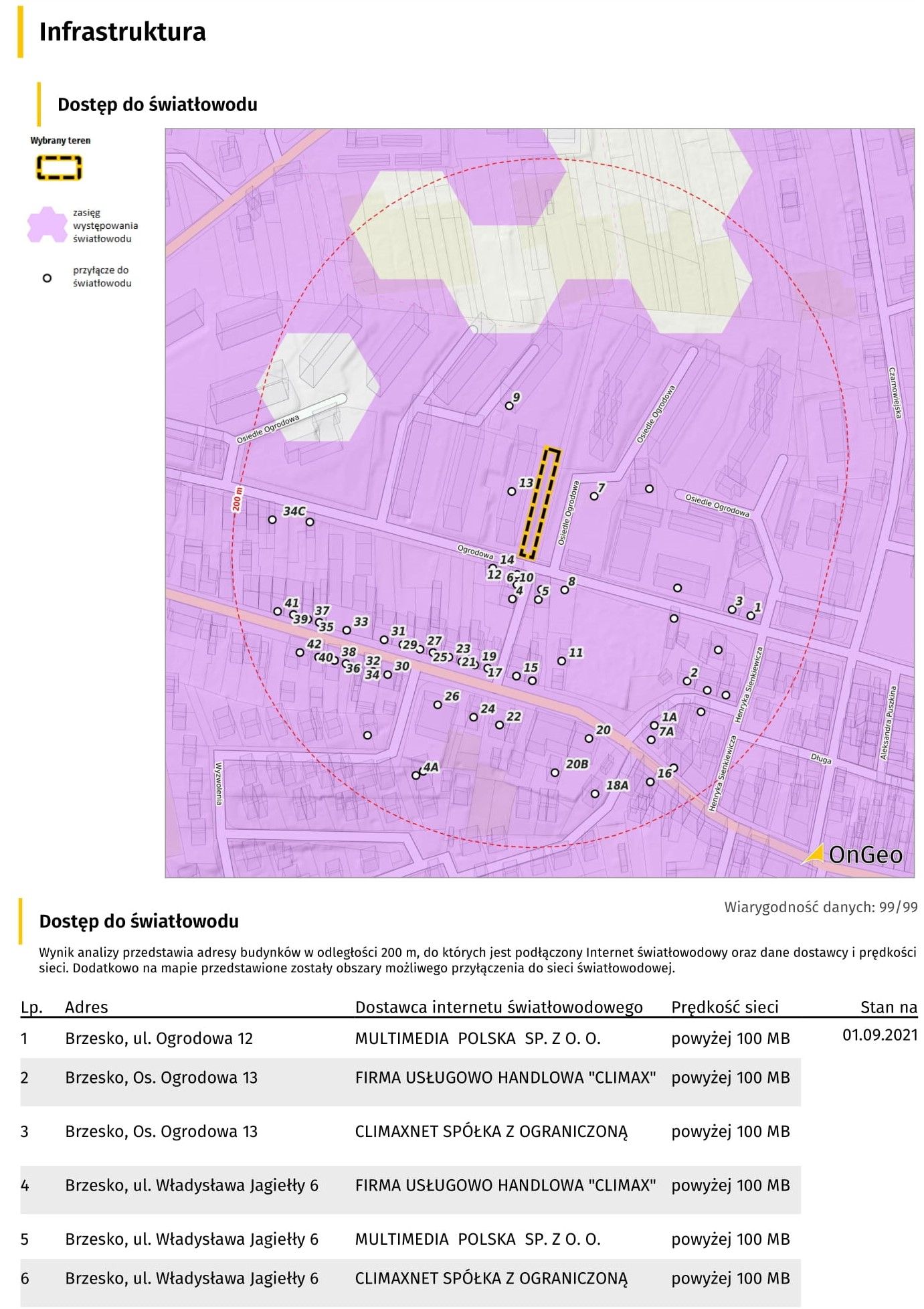

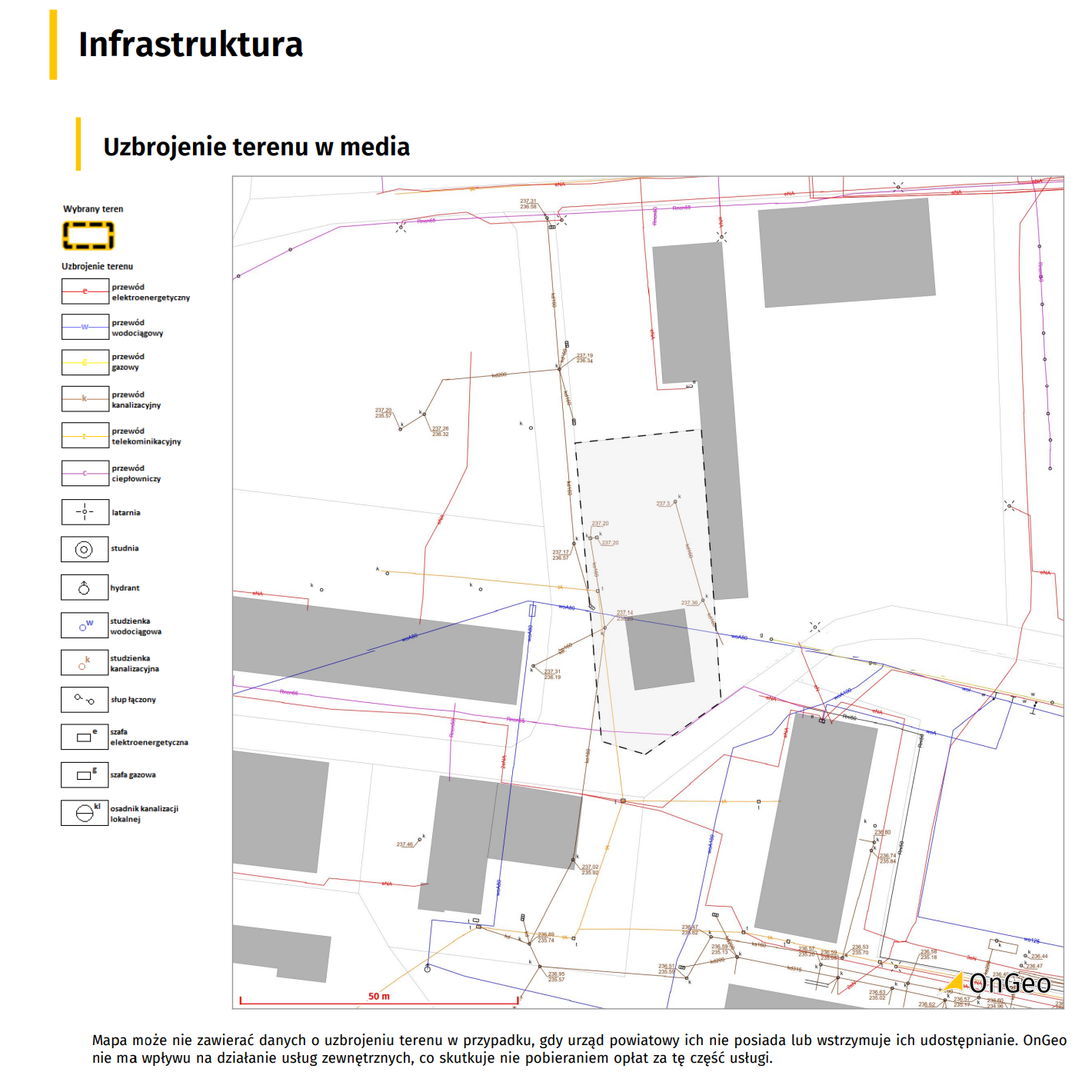

Przed zakupem sprawdź, jakie sieci przebiegają przy działce i jak daleko od jej granicy. Informacje o sieciach uzbrojenia terenu w otoczeniu działki znajdziesz w Raporcie o Terenie OnGeo.pl. Ostateczną informację o możliwości przyłączenia dają jednak dopiero warunki przyłączenia wydane przez przedsiębiorstwo lub operatora.

Ile kosztuje uzbrojenie działki w 2026 roku?

Poniższe kwoty to orientacyjne koszty przyłączy dla typowego domu jednorodzinnego. Przyjęto moc przyłączeniową około 12-15 kW oraz odcinki przyłączy o długości około 15-20 m; dla gazu podano koszt przyłącza do około 15 m. Koszty obejmują typowy projekt i wykonanie, ale nie wszystkie możliwe prace dodatkowe.

MediumOrientacyjny kosztOd czego zależy
Prąd3 000-10 000 złmoc przyłączeniowa, rodzaj przyłącza (kablowe lub napowietrzne), długość, taryfa operatora
Woda i kanalizacja (łącznie)6 000-20 000 złdługość przyłączy, głębokość wykopu, przejścia pod drogą, warunki gruntowe
Gaz4 000-8 000 zł (do ok. 15 m)długość przyłącza, taryfa operatora, szafka i projekt
Razem (suma powyższych pozycji)ok. 13 000-38 000 złlokalizacja, odległość od sieci, warunki gruntowe i zakres prac; kwota może być wyższa przy dodatkowych pracach lub konieczności rozbudowy sieci

Podane kwoty są orientacyjnymi szacunkami dla typowej działki położonej w pobliżu istniejących sieci, przygotowanymi na podstawie przeglądu cen rynkowych z kwietnia 2026 r. Nie stanowią cennika ani indywidualnej wyceny i mogą nie obejmować wszystkich kosztów, np. przecisku pod drogą, instalacji wewnętrznych, budowy drogi dojazdowej czy opłaty adiacenckiej. Rzeczywisty koszt zależy od warunków przyłączenia, zakresu prac i aktualnych taryf operatorów.

Przy dużej odległości od sieci koszty rosną szybko. Przykładowo przecisk pod drogą lub długi odcinek przyłącza może kosztować więcej niż samo przyłączenie.

Ile kosztuje przyłącze prądu?

Koszt przyłącza energii elektrycznej składa się zwykle z:

  • opłaty przyłączeniowej - ustalanej według taryfy operatora systemu dystrybucyjnego zatwierdzonej przez URE. Dla domów jednorodzinnych opłata zależy od mocy przyłączeniowej (stawka za kW) i rodzaju przyłącza (kablowe jest zwykle droższe od napowietrznego). Za każdy metr przyłącza powyżej 200 m dolicza się dodatkową stawkę,
  • instalacji od złącza do budynku (wewnętrzna linia zasilająca) - wykonuje ją inwestor na własny koszt,
  • usług geodezyjnych - m.in. inwentaryzacji powykonawczej.

W typowym przypadku operator wykonuje przyłącze do złącza określonego w warunkach przyłączenia, a inwestor odpowiada m.in. za instalację od złącza do budynku. Dokładny zakres prac i kosztów sprawdź w warunkach przyłączenia, umowie z operatorem i jego aktualnej taryfie (PGE, Tauron, Enea, Energa lub Stoen).

Przed zakupem działki warto też sprawdzić, czy w jej pobliżu przebiegają linie energetyczne. Ich przebieg w otoczeniu działki pokazuje Raport o terenie OnGeo.pl.

Ile kosztuje przyłącze wody i kanalizacji?

Na koszt przyłącza wodociągowego i kanalizacyjnego składają się głównie:

  • projekt przyłączy - zwykle od 1 000 do 3 000 zł,
  • roboty ziemne i materiały - orientacyjnie ok. 200-400 zł za metr bieżący; cena zależy m.in. od głębokości wykopu, rodzaju gruntu, sposobu prowadzenia robót i ewentualnego przejścia pod drogą,
  • wodomierz, studzienka wodomierzowa i studzienka rewizyjna na kanalizacji, jeśli są wymagane,
  • inwentaryzacja geodezyjna powykonawcza,
  • przecisk lub przewiert pod drogą - jeśli sieć leży po drugiej stronie ulicy.

Opłaty, których przedsiębiorstwo nie może pobierać: zgodnie z art. 19a ust. 10 ustawy o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków przedsiębiorstwo wodociągowo-kanalizacyjne nie może pobierać opłat za wydanie warunków przyłączenia do sieci, ich zmianę, aktualizację lub przeniesienie na inny podmiot, odbiór przyłącza, włączenie go do sieci ani inne związane z tym zezwolenia. Nie oznacza to jednak, że samo wykonanie przyłącza jest bezpłatne, inwestor może ponosić koszty projektu, robót ziemnych, materiałów i usług geodezyjnych.

Warunki przyłączenia dla budynku mieszkalnego jednorodzinnego przedsiębiorstwo wydaje co do zasady w ciągu 21 dni od złożenia wniosku. W szczególnie uzasadnionych przypadkach termin może zostać przedłużony o kolejne 21 dni. Warunki są ważne przez 2 lata od dnia wydania.

Jeśli w okolicy nie ma sieci kanalizacyjnej, trzeba doliczyć koszt szamba lub przydomowej oczyszczalni ścieków, a przy braku wodociągu, koszt studni.

Ile kosztuje przyłącze gazu?

Opłatę za przyłączenie do sieci gazowej ustala się zgodnie z taryfą właściwego operatora - w większości kraju jest to Polska Spółka Gazownictwa (PSG). W taryfie PSG dla określonych przyłączy stosuje się stawkę ryczałtową do wskazanej długości przyłącza oraz dodatkową opłatę za każdy kolejny metr. Do opłaty przyłączeniowej mogą dojść koszty instalacji gazowej w budynku i innych prac, które nie są nią objęte, m.in.:

  • projekt instalacji gazowej w budynku,
  • szafka gazowa, jeśli nie jest częścią przyłącza,
  • instalacja wewnętrzna i jej odbiór.

Aktualne stawki sprawdzisz w taryfie PSG lub lokalnego operatora.

Dodatkowe koszty uzbrojenia działki

  • Opłata adiacencka - gmina może ustalić ją w drodze decyzji, jeżeli w związku z budową infrastruktury technicznej lub stworzeniem warunków do korzystania z drogi wzrośnie wartość nieruchomości. Wysokość opłaty zależy od stawki określonej w uchwale rady gminy i co do zasady nie może przekroczyć 50% wzrostu wartości nieruchomości. Na obszarze Specjalnej Strefy Rewitalizacji obowiązuje odrębny limit, do 75% (art. 144–146 ustawy o gospodarce nieruchomościami).
  • Droga dojazdowa - jeśli działka nie ma bezpośredniego dostępu do drogi publicznej, może być potrzebna służebność przejazdu lub udział w drodze wewnętrznej.
  • Zajęcie pasa drogowego - prowadzenie robót w pasie drogi publicznej co do zasady wymaga zezwolenia zarządcy drogi i może wiązać się z opłatą. Jej wysokość zależy m.in. od rodzaju drogi, powierzchni zajętego pasa i czasu prowadzenia prac.
  • Prąd budowlany - przyłącze tymczasowe lub korzystanie ze złącza docelowego na czas budowy.

Formalności - czy przyłącza wymagają pozwolenia?

Budowę przyłączy elektroenergetycznych, wodociągowych, kanalizacyjnych, gazowych, cieplnych i telekomunikacyjnych można przeprowadzić bez pozwolenia na budowę, na zasadach określonych w art. 29a Prawa budowlanego. W takim przypadku sporządza się plan sytuacyjny na kopii aktualnej mapy zasadniczej lub mapy jednostkowej przyjętej do państwowego zasobu geodezyjnego i kartograficznego. Możliwe jest również skorzystanie z procedury zgłoszenia, zgodnie z przepisami Prawa budowlanego. Budowa samej sieci to odrębna kwestia i może wymagać innych formalności.

Typowa kolejność działań:

  1. Wniosek o warunki przyłączenia do przedsiębiorstwa lub operatora.
  2. Umowa o przyłączenie (prąd, gaz) i projekt przyłącza.
  3. Uzgodnienia, np. z zarządcą drogi przy przejściu przez drogę.
  4. Budowa przyłącza, odbiór i inwentaryzacja geodezyjna.
  5. Umowa na dostawę mediów.

Ile trwa uzbrojenie działki?

Przy typowej działce w pobliżu sieci:

  • formalności (warunki, umowy, projekty) - od kilku tygodni do ok. 3 miesięcy. Przedsiębiorstwo wod-kan wydaje warunki dla domu jednorodzinnego co do zasady w ciągu 21 dni (z możliwością przedłużenia),
  • prąd - od kilku tygodni do kilku miesięcy od zawarcia umowy, zależnie od operatora i tego, czy trzeba rozbudować sieć,
  • woda i kanalizacja - od kilku tygodni do kilku miesięcy,
  • gaz - orientacyjnie od 2 do 6 miesięcy w przypadku przyłączenia bez konieczności rozbudowy sieci.

Podane okresy są orientacyjne i dotyczą typowych sytuacji, w których sieć znajduje się w pobliżu działki. Nie są gwarantowanymi terminami realizacji przyłącza, rzeczywisty czas zależy m.in. od warunków przyłączenia, konieczności uzyskania uzgodnień, dostępności wykonawców i ewentualnej rozbudowy sieci. Jeśli przy działce nie ma sieci i trzeba ją dopiero zbudować, uzbrojenie może trwać znacznie dłużej, nawet ponad rok.

Czy warto kupić nieuzbrojoną działkę?

Nieuzbrojona działka jest zwykle tańsza, ale do jej ceny trzeba doliczyć koszt mediów i czas oczekiwania. Zanim kupisz:

  • sprawdź, jak daleko od granicy działki przebiegają sieci,
  • zapytaj w przedsiębiorstwach i u operatorów o możliwość przyłączenia,
  • sprawdź, czy MPZP lub warunki zabudowy dopuszczają szambo, oczyszczalnię i studnię, jeśli sieci nie ma,
  • dolicz do ceny działki realny koszt uzbrojenia i porównaj z ceną działki uzbrojonej.

Uzbrojenie działki wpływa również na możliwość jej zabudowy. Jeśli dla terenu nie obowiązuje miejscowy plan zagospodarowania przestrzennego, przy wydawaniu decyzji o warunkach zabudowy sprawdza się m.in., czy istniejące lub projektowane uzbrojenie terenu jest wystarczające dla planowanej inwestycji. W określonych przypadkach warunek ten może zostać spełniony, gdy wykonanie uzbrojenia zostanie zagwarantowane w umowie.

FAQ: ile kosztuje uzbrojenie działki

Ile kosztuje uzbrojenie działki w 2026 r.? Orientacyjnie od kilkunastu do kilkudziesięciu tysięcy złotych za prąd, wodę, kanalizację i gaz – przy typowej działce blisko sieci ok. 13-38 tys. zł. Koszt rośnie wraz z odległością od sieci i zakresem dodatkowych prac.

Czy za warunki przyłączenia do wodociągu trzeba płacić? Nie. Przedsiębiorstwo wodociągowo-kanalizacyjne nie może pobierać opłat za wydanie warunków przyłączenia, odbiór przyłącza ani włączenie go do sieci. Koszty projektu i wykonania przyłącza ponosi jednak zwykle inwestor.

Czy przyłącze wymaga pozwolenia na budowę? Nie. Przyłącza można wybudować bez pozwolenia na budowę - na podstawie planu sytuacyjnego na kopii aktualnej mapy zasadniczej lub mapy jednostkowej albo w trybie zgłoszenia, zgodnie z art. 29a Prawa budowlanego.

Kto płaci za przyłącze? Zwykle właściciel działki. Za sieć odpowiada właściwy podmiot, zależnie od rodzaju sieci. Przy prądzie i gazie część prac wykonuje operator w ramach opłaty przyłączeniowej, zakres zależy od warunków przyłączenia.

Co to jest opłata adiacencka? To opłata, którą gmina może ustalić, jeśli wartość działki wzrośnie w związku z budową infrastruktury technicznej lub stworzeniem warunków do korzystania z drogi. Co do zasady nie może przekroczyć 50% wzrostu wartości nieruchomości (na obszarze Specjalnej Strefy Rewitalizacji, do 75%).

Jak długo czeka się na media? Orientacyjnie od kilku tygodni do kilku miesięcy, gdy sieć jest w pobliżu działki. Jeśli trzeba najpierw zbudować sieć, nawet ponad rok.

Artykuł ma charakter informacyjny. Kwoty są orientacyjne, wiążące są warunki przyłączenia, taryfy operatorów i wyceny wykonawców.
